Hoch hinaus: Zürich und seine Seilbahnen
Um die Wende zum 20. Jahrhundert herrscht Seilbahn-Fieber in der Stadt Zürich: Innert 15 Jahren entstehen die Polybahn, die Dolderbahn und die Seilbahn Rigiblick. Seit diesen Gründerjahren haben Seilbahnen für Zürich bis heute nichts an Bedeutung eingebüsst.
Zürich entdeckt die Seilbahn
Die Polybahn, die Seilbahn Rigiblick und die Dolderbahn sind Herzstücke der Stadt Zürich. Aufgrund jüngster Modernisierungen sind auch alle drei wieder auf dem neuesten Stand – bestens gerüstet, weiterhin die Hänge der Limmatstadt zu erklimmen.

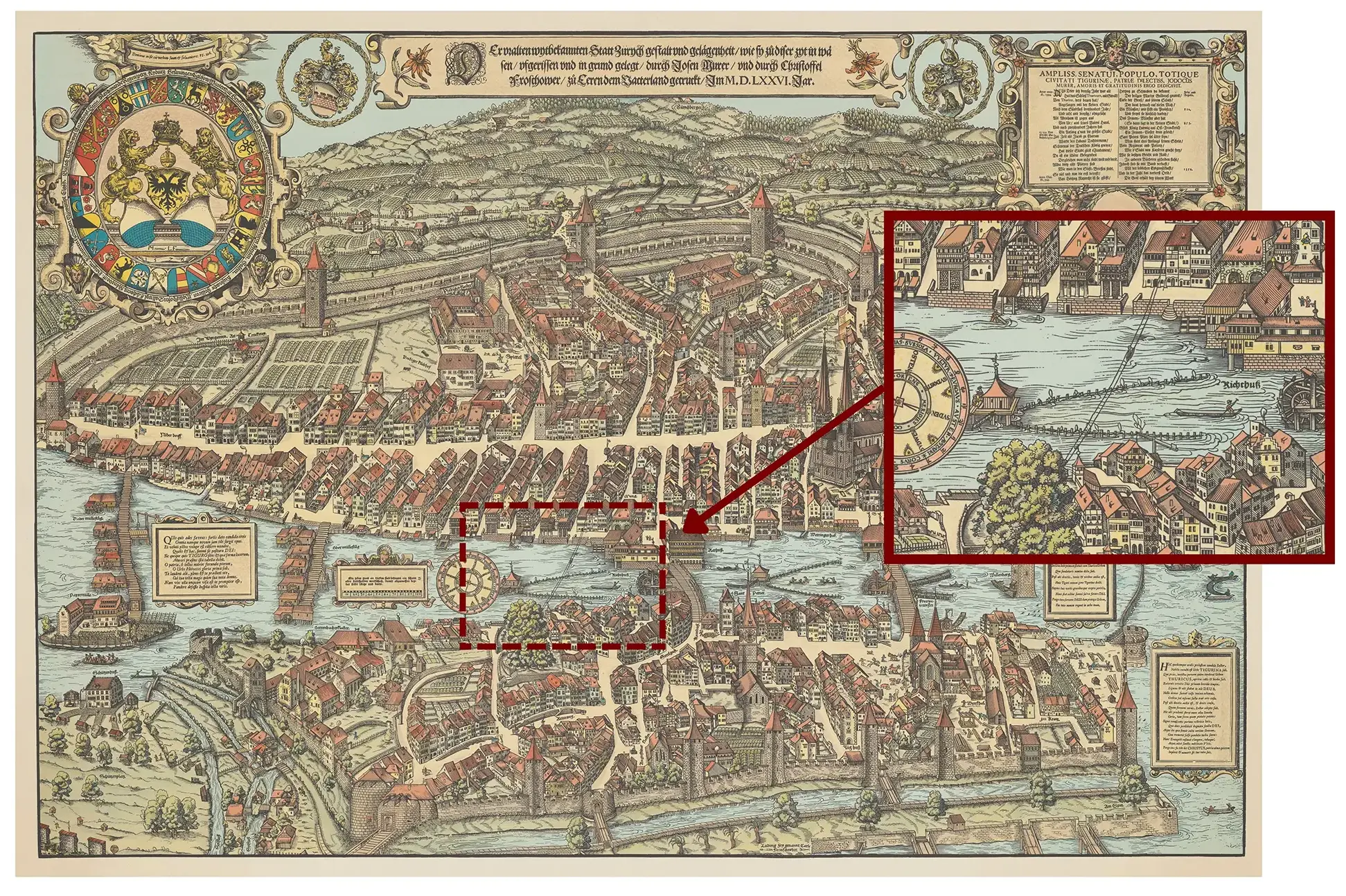

Seilbahnen in Zürich haben eine lange Geschichte. Schon im 16. Jahrhundert gibt es Hinweise auf eine «Seilbahn». So finden sich auf dem «Murerplan» (1567) von Jos Murer zwei Seile abgebildet, die die Limmat überspannen. Statt Menschen zu befördern, transportierte dieses kleine Bähnchen jedoch wohl Pfeile und Bolzen, schreibt der Historiker Martin Huber in einem Zeitungsartikel.
Die ersten Seilbahnen für den Personentransport – dieselben, die auch heute noch unterwegs sind – werden erst im späten 19. und frühen 20. Jahrhundert gebaut, der Blütezeit der Zürcher Seilbahnen. Seither sorgt dieses Transportmittel wiederholt für Diskussionen. Der folgende Beitrag beleuchtet Zürcher Seilbahnen, die es gibt, gegeben hat, hätte geben können oder vielleicht noch geben wird.
Polybahn – die Meistfrequentierte

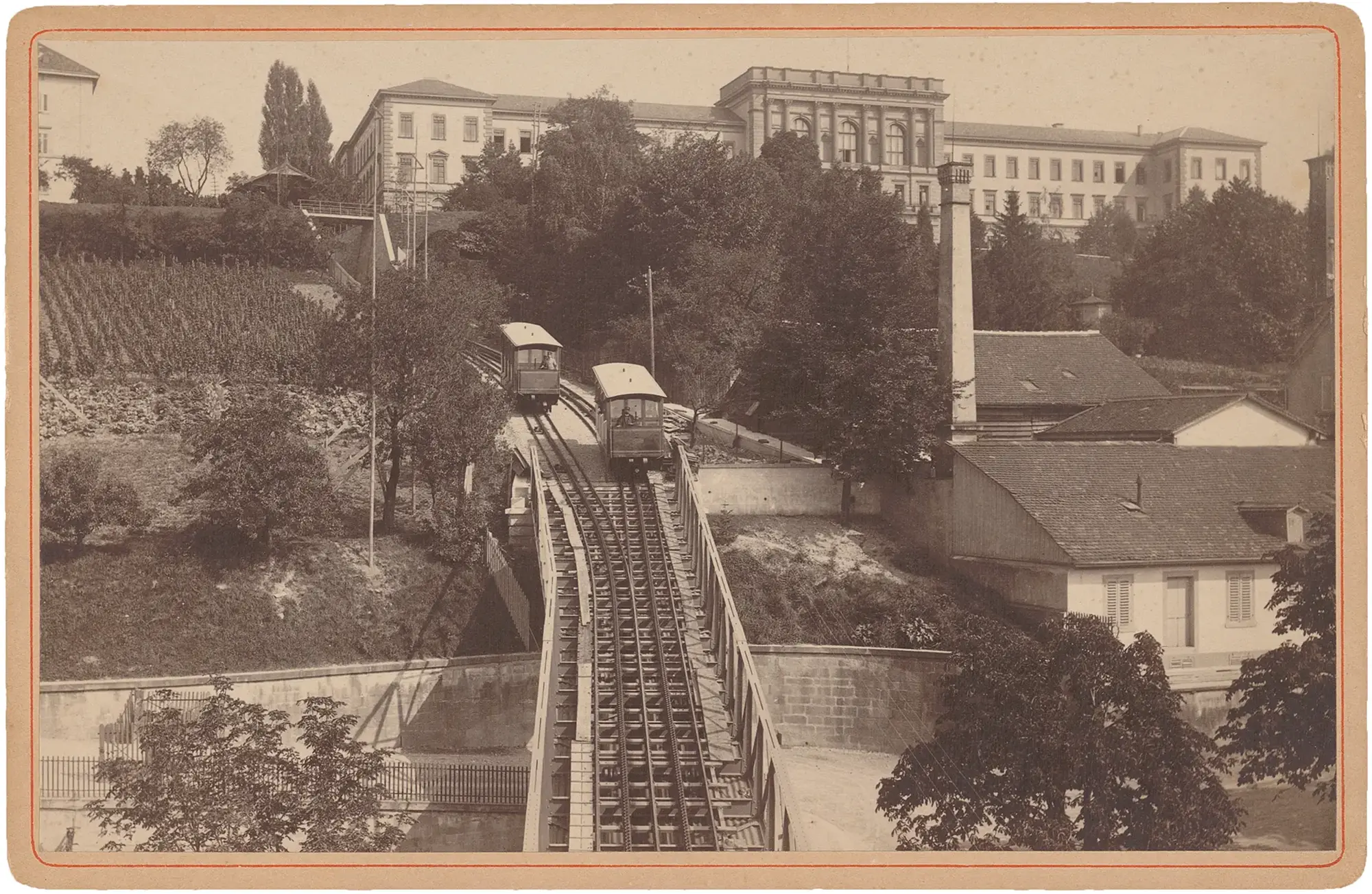

Im Mai 1875 fährt erstmals eine Bahn auf den Uetliberg. Der neu erschlossene Hausberg wird rasch zum beliebten Naherholungsgebiet der Stadtbevölkerung. Durch den Erfolg dieser Bahn inspiriert, fassen die Ingenieure H. A. Ruge und E. Stauder 1885 die Erschliessung des östlich gelegenen Zürichbergs mittels einer Seilbahn ins Auge.
Die beiden Kompagnons sehen zwei Streckenabschnitte vor; einen ersten vom Central bis zum Polytechnikum und einen zweiten vom Polytechnikum bis auf den Zürichberg. Bis zur Fertigstellung des ersten Abschnitts im Jahre 1888 ist die Elektrotechnik jedoch bereits so weit fortgeschritten, dass die weitere Erschliessung des Zürichbergs mit einer elektrischen Strassenbahn erfolgt. Der bereits fertiggestellte untere Streckenabschnitt verliert somit seine ursprüngliche Bestimmung. Seiner Beliebtheit tut dies aber keinen Abbruch. Rasch etabliert sich die Polybahn als beliebtes Verkehrsmittel unter Hochschulangehörigen.

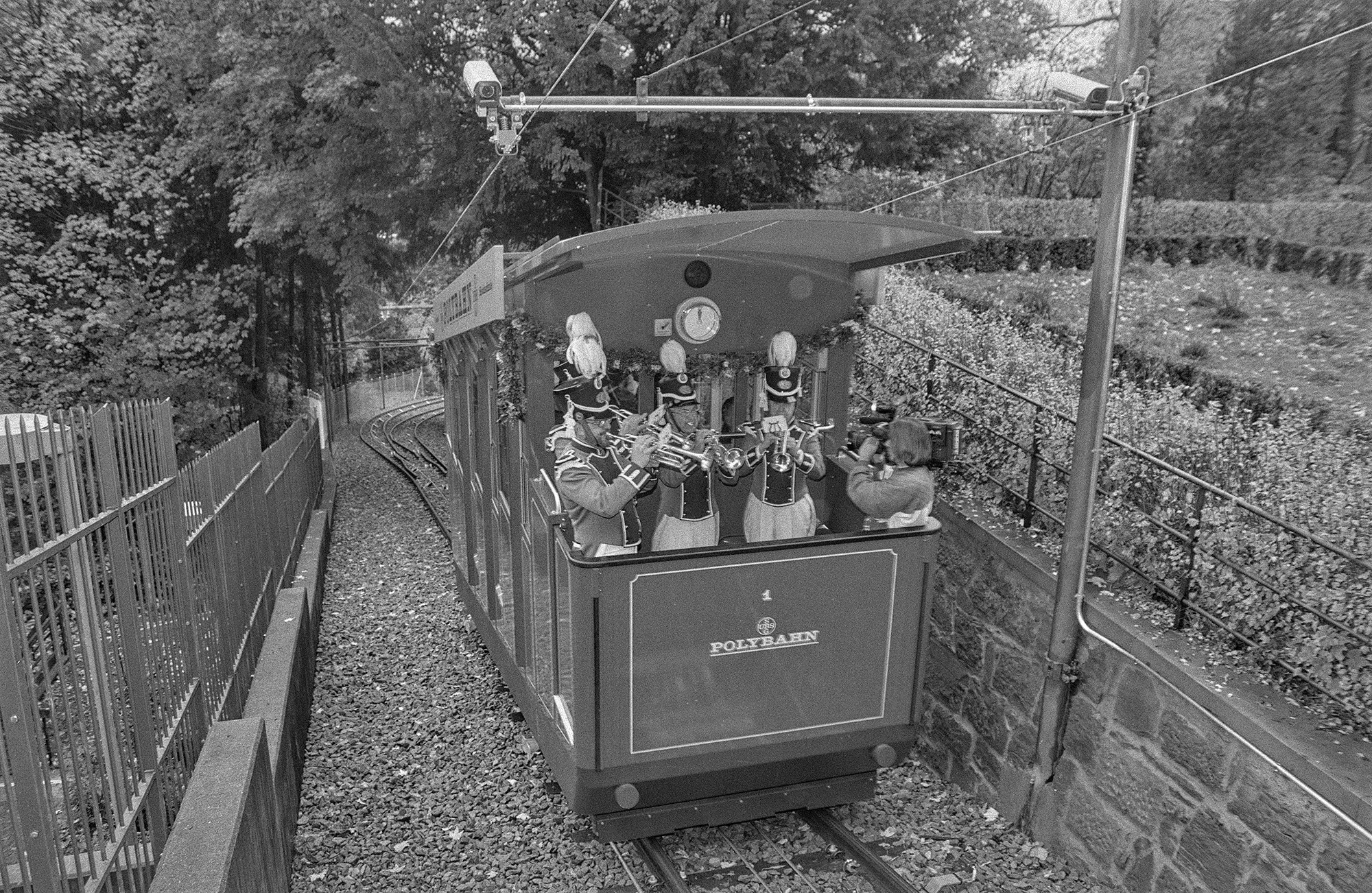

Heute transportiert sie an Werktagen gut 6’400 Passagiere zwischen Zürcher Innenstadt und dem Hochschulquartier und ist somit die meistfrequentierte unter den Zürcher Seilbahnen.
Dolderbahn – die Längste
Die Entwicklung der Schweizer Seilbahnen ist eng mit der Entstehung des Schweizer Tourismus und der Erschliessung der Alpen verzahnt. Lange Zeit stellen die Alpen für Reisende Europas vor allem eines dar: ein felsiges Ungetüm, das den Weg vom Norden in den Süden versperrt. Mitte des 18. Jahrhunderts erlebt diese Wahrnehmung aber einen allmählichen Wandel. Das mühselige Hindernis mausert sich zum touristischen Sehnsuchtsort.
Ziehen die Schweizer Alpen anfänglich vor allem abenteuerlustige Forscher und Künstler an, folgen im Verlauf des späten 19. Jahrhunderts auch vermehrt Reisende der gemütlicheren Art. Grundlagen für diesen frühen Massentourismus bilden neu errichtete Bahnen auf Berggipfel sowie pompöse Hotelneubauten. Dieser Ausbau einer touristischen Infrastruktur beschränkt sich nicht auf höhere Bergregionen – wie der Fall der Dolderbahn zeigt.
Seilbahnen
Heinrich Hürlimann – Zürcher Unternehmer mit grossen Ideen
Der Ursprung des Dolder Grand Hotels und der dazugehörenden Dolderbahn geht auf den Zürcher Unternehmer Heinrich Hürlimann (1841–1910) zurück. Nachdem der gelernte Küfer aus Dürnten 1888–1889 erst gerade den bis heute erhaltenen Pfauenkomplex am Heimplatz hat errichten lassen und mit seinem «Volkstheater am Pfauen» Erfolge feiert, fasst Hürlimann bereits neue Ziele ins Auge: die Erschliessung des Zürcher Adlisbergs mittels einer Standseilbahn sowie die dortige Errichtung eines Naherholungsgebiets. Dieses soll sowohl einen Wildpark wie auch ein Restaurant und ein Kurhotel umfassen.

Ein Wildpark für den Adlisberg?

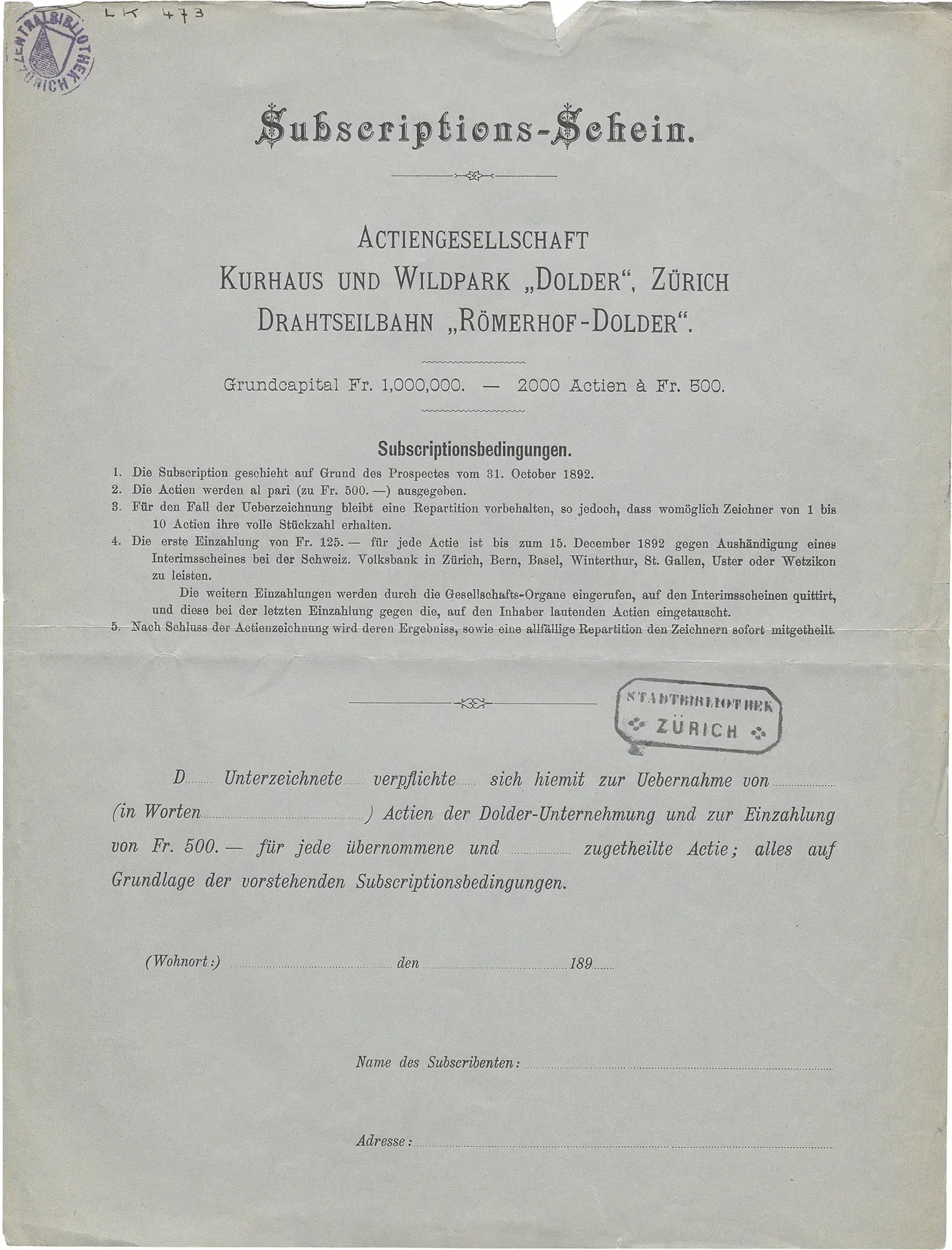

Bereits 1890 beginnt Hürlimann mit dem Ankauf verschiedener Land- und Waldgebiete zwischen Römerhof und Adlisberg. Am 26. Januar 1892 erhält er die Konzession für eine Standseilbahn. Bis zum Baustart vergehen aber weitere zwei Jahre. Die erste Kostenberechnung, die sich auf 1,38 Mio. Franken beläuft und den Bau eines Restaurants, eines Hotels, eines Wildparks sowie der Seilbahn vorsieht, stösst unter möglichen Investoren auf Skepsis.

Die Dolderbahn nimmt Fahrt auf
Am 13. Juli 1895 nimmt die Dolderbahn gleichzeitig mit dem Wirtshaus Waldhaus Dolder den Betrieb auf. Auf der 805 Meter langen Strecke von der Talstation beim Römerhof bis zur damaligen Bergstation beim Waldhaus Dolder verkehren zwei Personenwagen im Pendelbetrieb. Zu Beginn ist die Fahrgeschwindigkeit der meterspurigen elektrischen Standseilbahn auf 2 Meter pro Sekunde begrenzt. Eine Fahrt dauert 7 Minuten.

Der neue Römerhof

Die erste Talstation der Dolderbahn wird 1894 als Provisorium neben der alten Wirtschaft Römerhof erbaut. 1898 weicht dieser Gasthof einem grösseren Bau, der den Namen «Römerhof» beibehält. Das neue Gebäude wird von Louis Hauser im Auftrag von Heinrich Hürlimann als Hotel und Wohnhaus erstellt. Die Talstation wird in den neu erbauten Römerhof integriert.

Das Doldertram

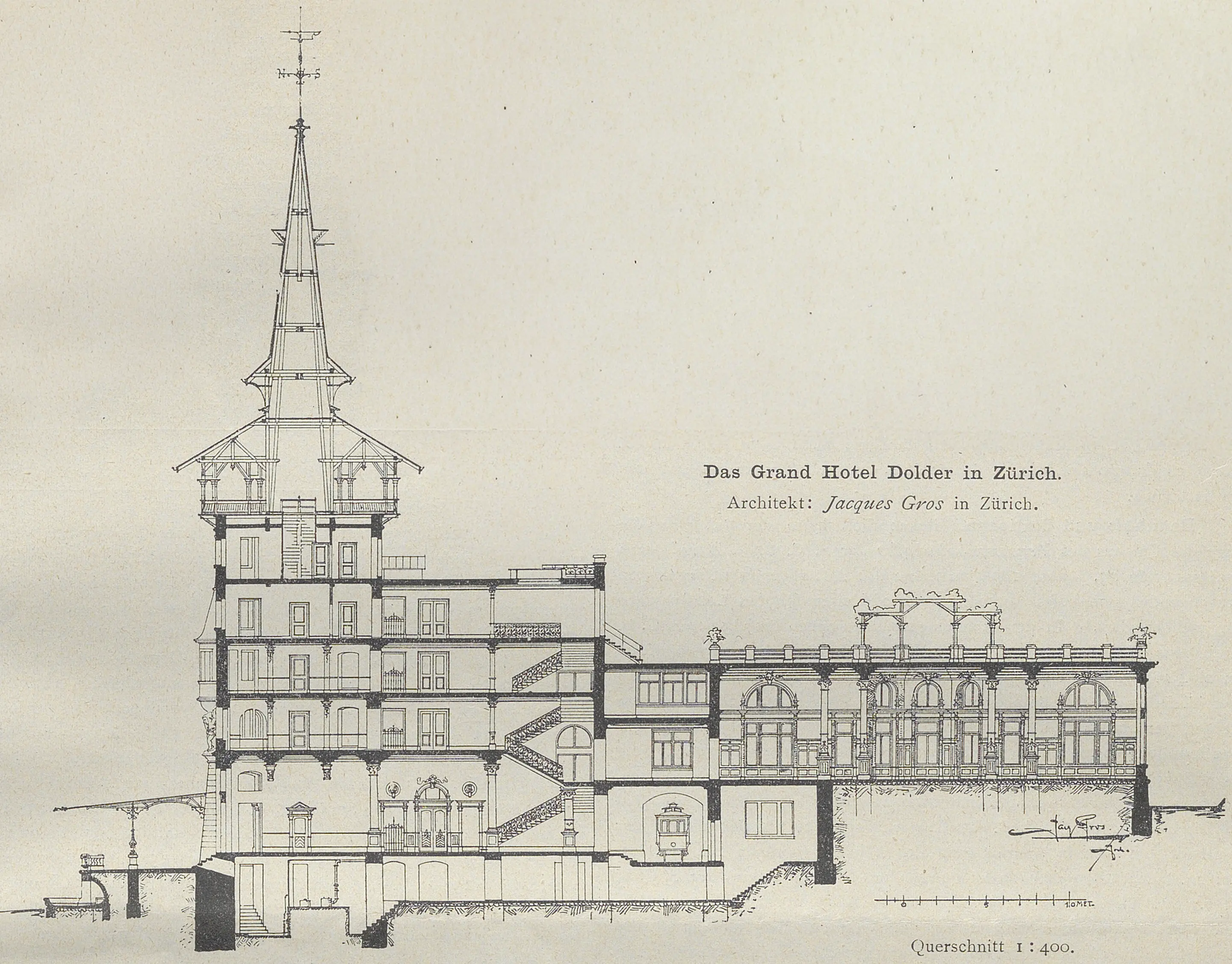

Im Jahr 1899 eröffnete das im Auftrag von Hürlimanns Dolderbahn AG erbaute Dolder Grand Hotel & Curhaus an der Kurhausstrasse 65. Zwischen Hotel und der dazumal noch beim Waldhaus liegenden Bergstation verkehrt ab 1899 eine elektrische Strassenbahn. Das sogenannte Doldertram ist gut 30 Jahre im Einsatz, bevor es 1930 aufgrund stark abgenutzter Schienen eingestellt und durch einen Autobus ersetzt wird.

Von der Drahtseilbahn zur Zahnradbahn

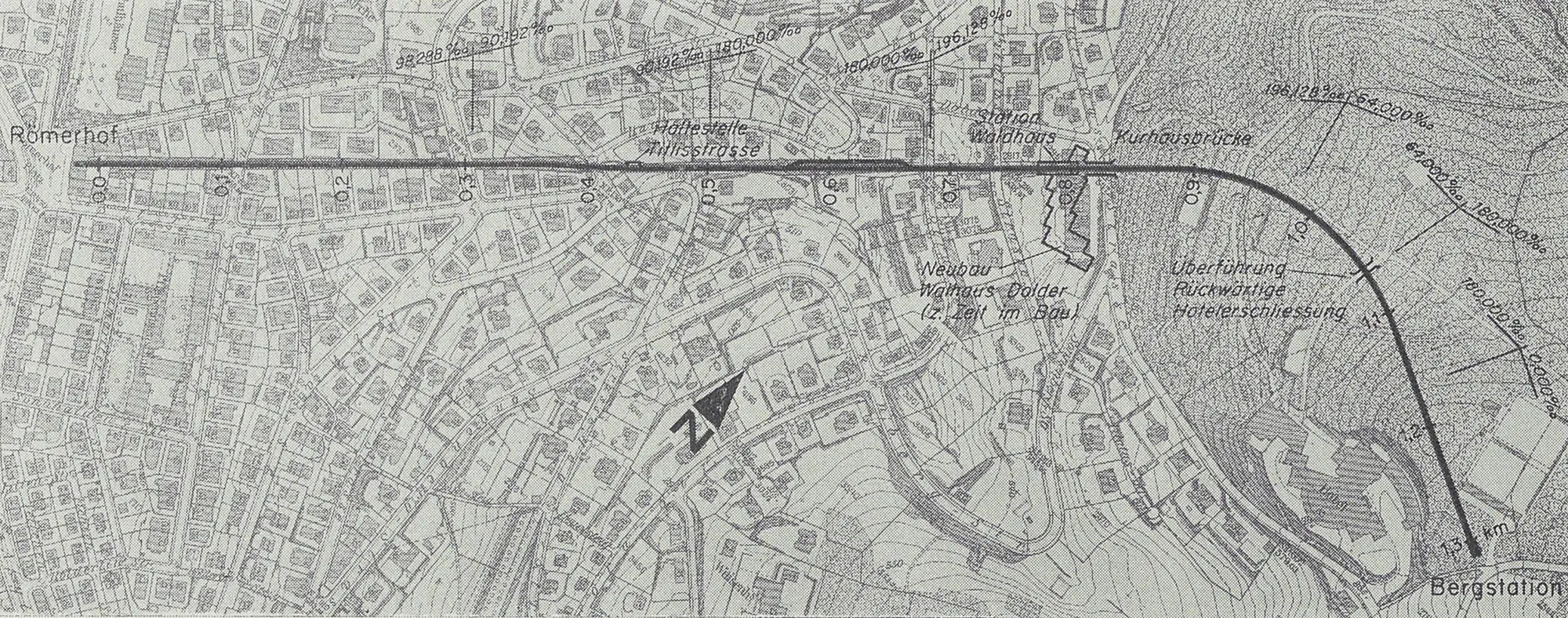

Angesichts der 1972 auslaufenden Konzession wird Ende der 1960er-Jahre eine Verlängerung der Dolderbahn ins Auge gefasst. Die Bergstation soll neu beim Grand Hotel Dolder zu stehen kommen.

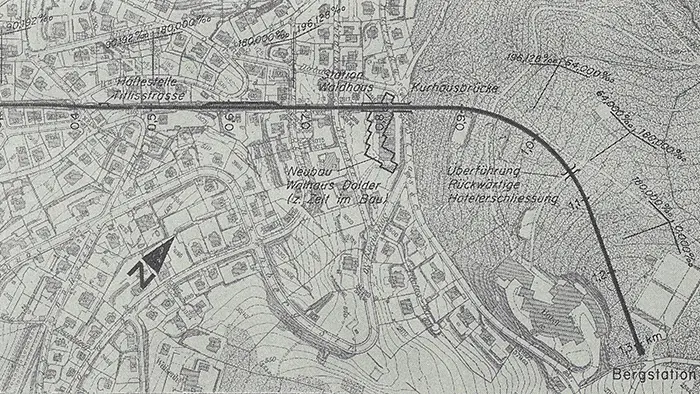

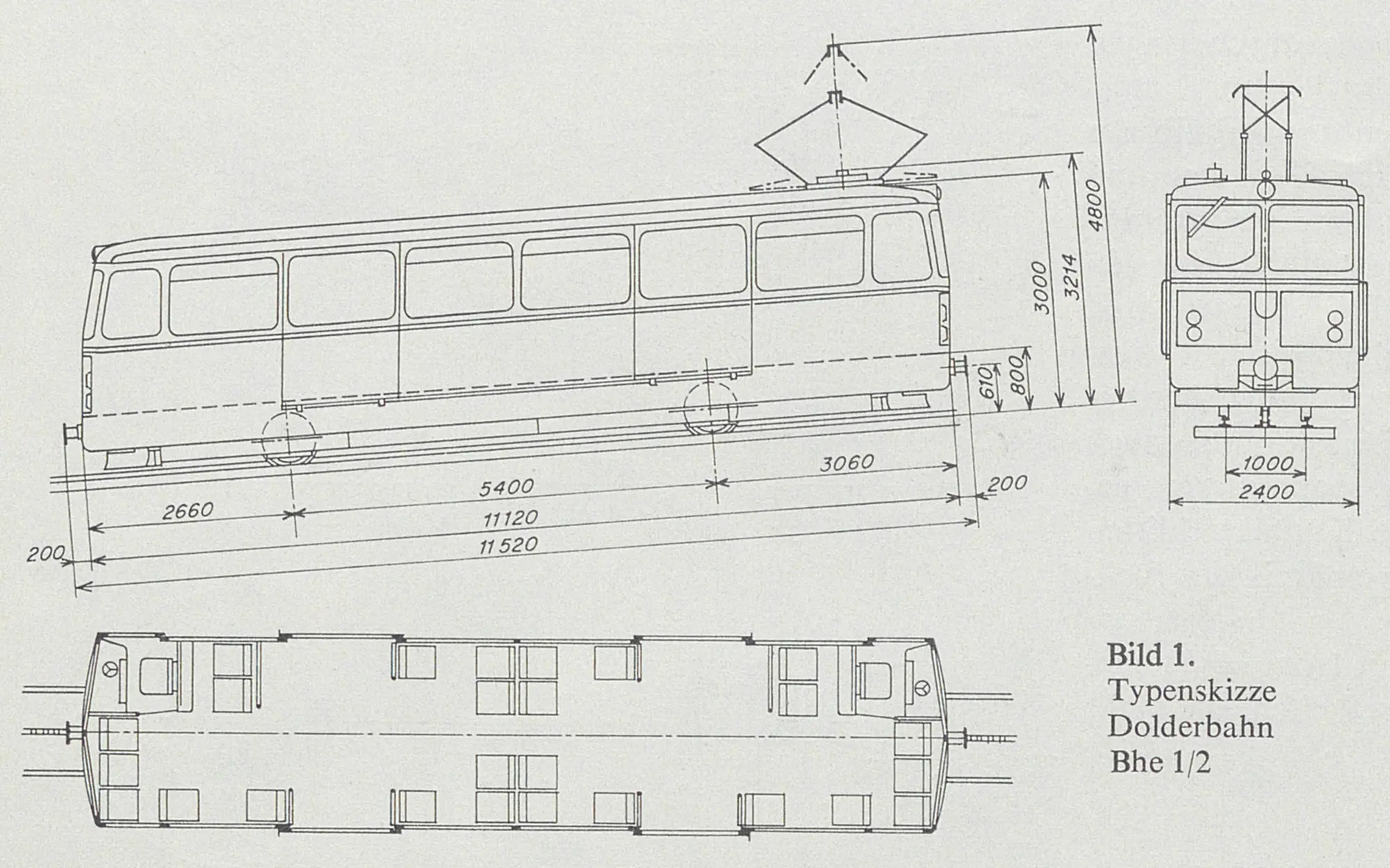

Schnell zeichnet sich ab, dass sich die geplante Streckenführung nicht für eine Seilbahn eignet. Stattdessen soll eine Zahnradbahn gebaut werden. Am 29. September 1973 wird die neu 1328 Meter messende Dolderbahn im Rahmen des Hottingerfests eingeweiht. Zwei geräumige 2-achsige Zahnradtriebwagen ersetzen die bisherige Drahtseilbahn.

Sprengung des Hotel Waldhaus Dolder

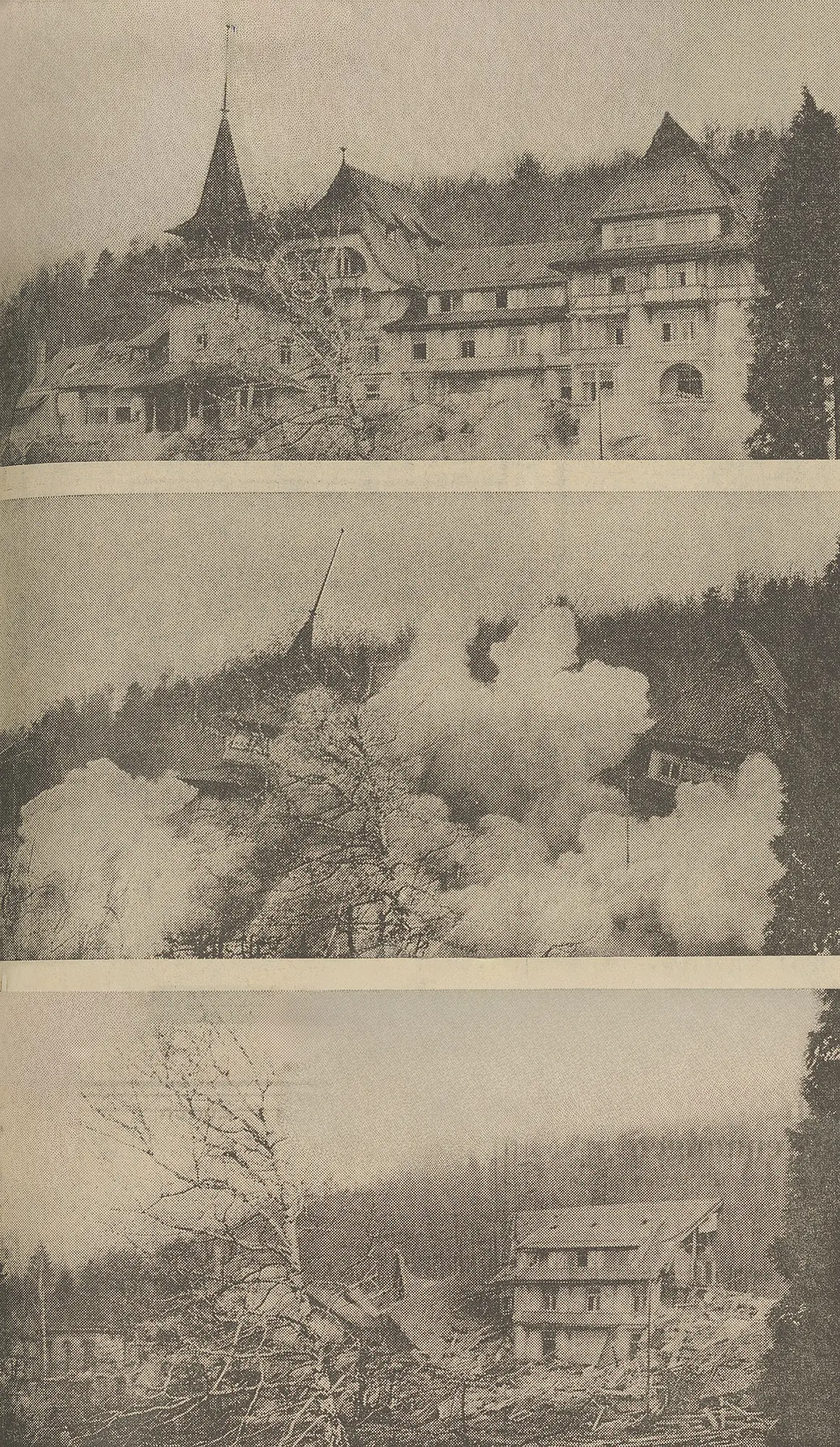

Eine Steigerung in der Nachfrage nach Hotelzimmern der mittleren Klasse führt 1905 zur Ergänzung des Waldhauses um einen Hotelanbau. Dieser erweist sich über die Jahre aber als feuergefährlich, weshalb das Hotel Waldhaus Dolder anfangs der 1970er-Jahre im Rahmen des Streckenausbaus der Dolderbahn einem Neubau weichen soll. Am 18. Februar 1972 kommt es zur Sprengung. Knappe drei Jahre später öffnet der Ersatzneubau seine Türen. Das neue Hotel Waldhaus richtet sich mit seinen 100 Appartements in erster Linie an Dauergäste.

Renovierung des Dolder Grand Hotels

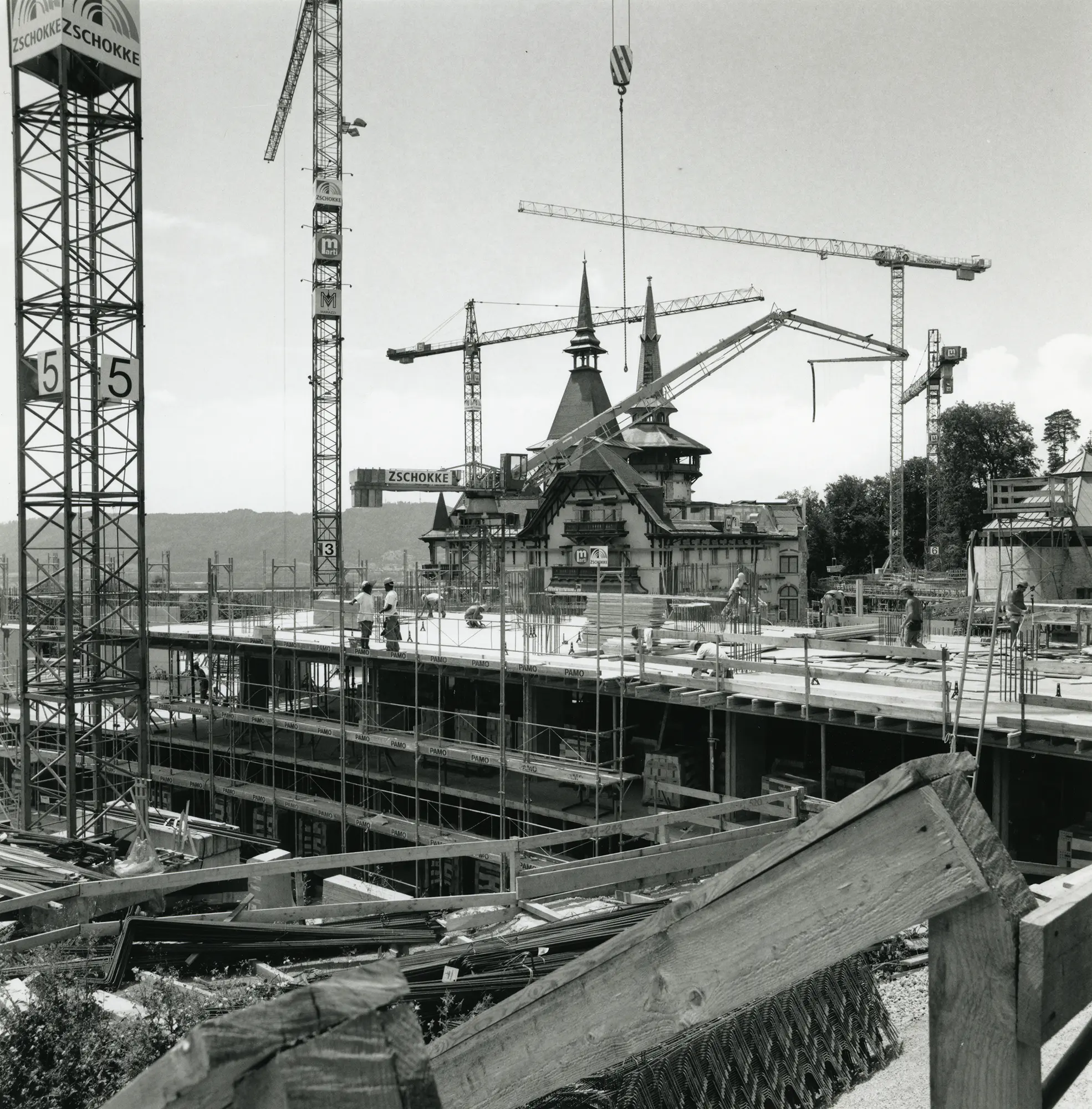

Zwischen 2004 und 2007 wird das über 100-jährige Dolder Grand Hotel umfangreich renoviert. Durch den Abriss der nach 1899 ergänzten Anbauten soll der ursprüngliche Charakter des Hotels wiederhergestellt werden. Zudem erhält das Hotel einen vom Londoner Stararchitekten Norman Foster geplanten Erweiterungsbau.

Zukunft des Waldhaus Dolder
In den 2010er-Jahren soll das Hotel Waldhaus abermals eine Erneuerung erfahren. Es ist geplant, den Hotelbau der 1970er-Jahre durch einen von Meili, Peter & Partner Architekten konzipierten Neubau zu ersetzen. Ein Steuerstreit bereitet diesem Unternehmen aber ein Ende. Stattdessen soll der bestehende Bau bis 2030 in ein Wohngebäude mit einem Restaurant umgestaltet werden.

Zwei neue Wagen für die Dolderbahn

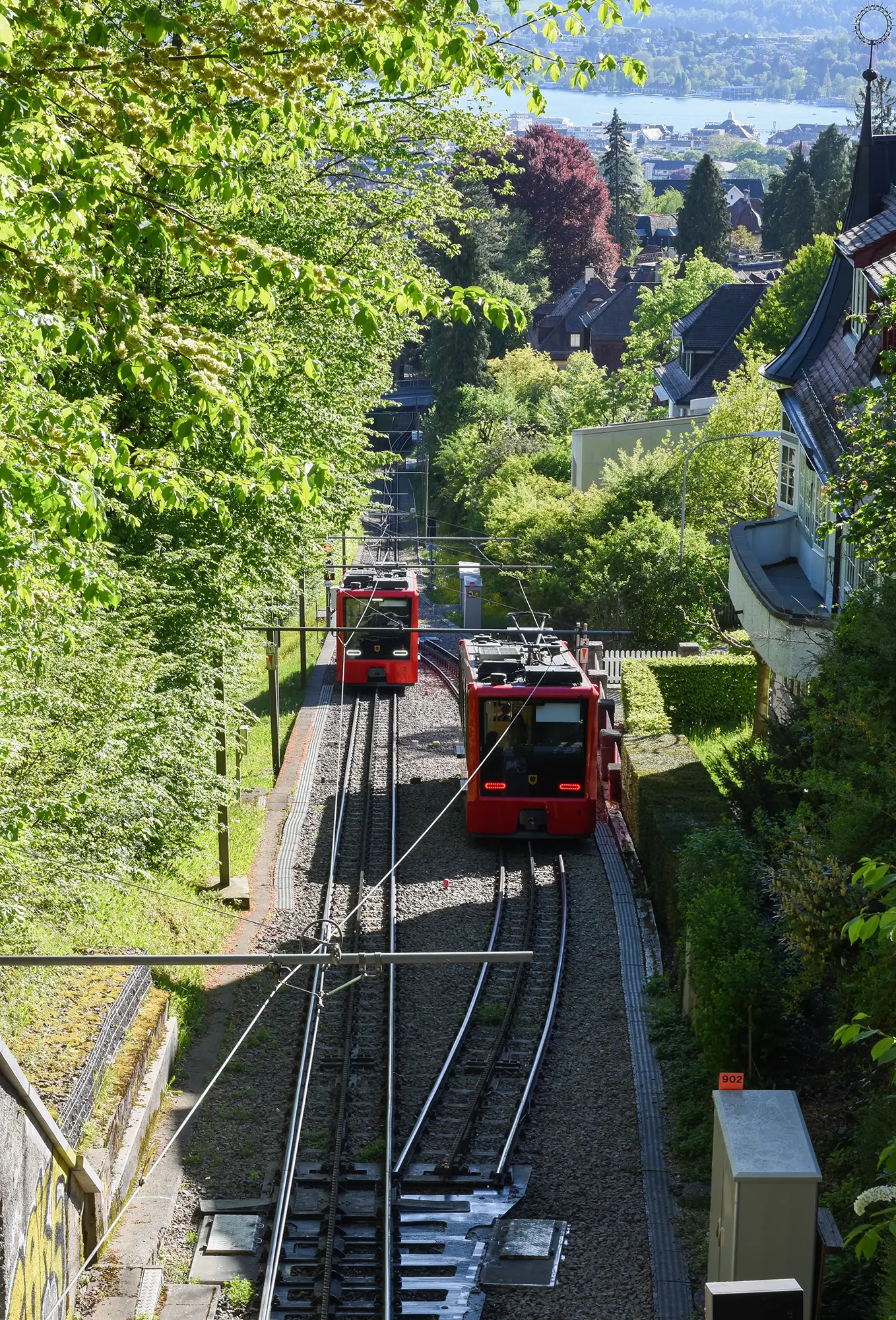

Im Rahmen der Konzessionserneuerung 2022 werden zwei neue Zahnrad-Triebwagen bei Stadler Bussnang in Auftrag gegeben. Die neuen Fahrzeuge nehmen 2024 ihren Betrieb auf und verkehren im 10-Minuten-Takt zwischen dem Römerhof und dem Grand Hotel Dolder.

Seilbahn Rigiblick: die Steilste

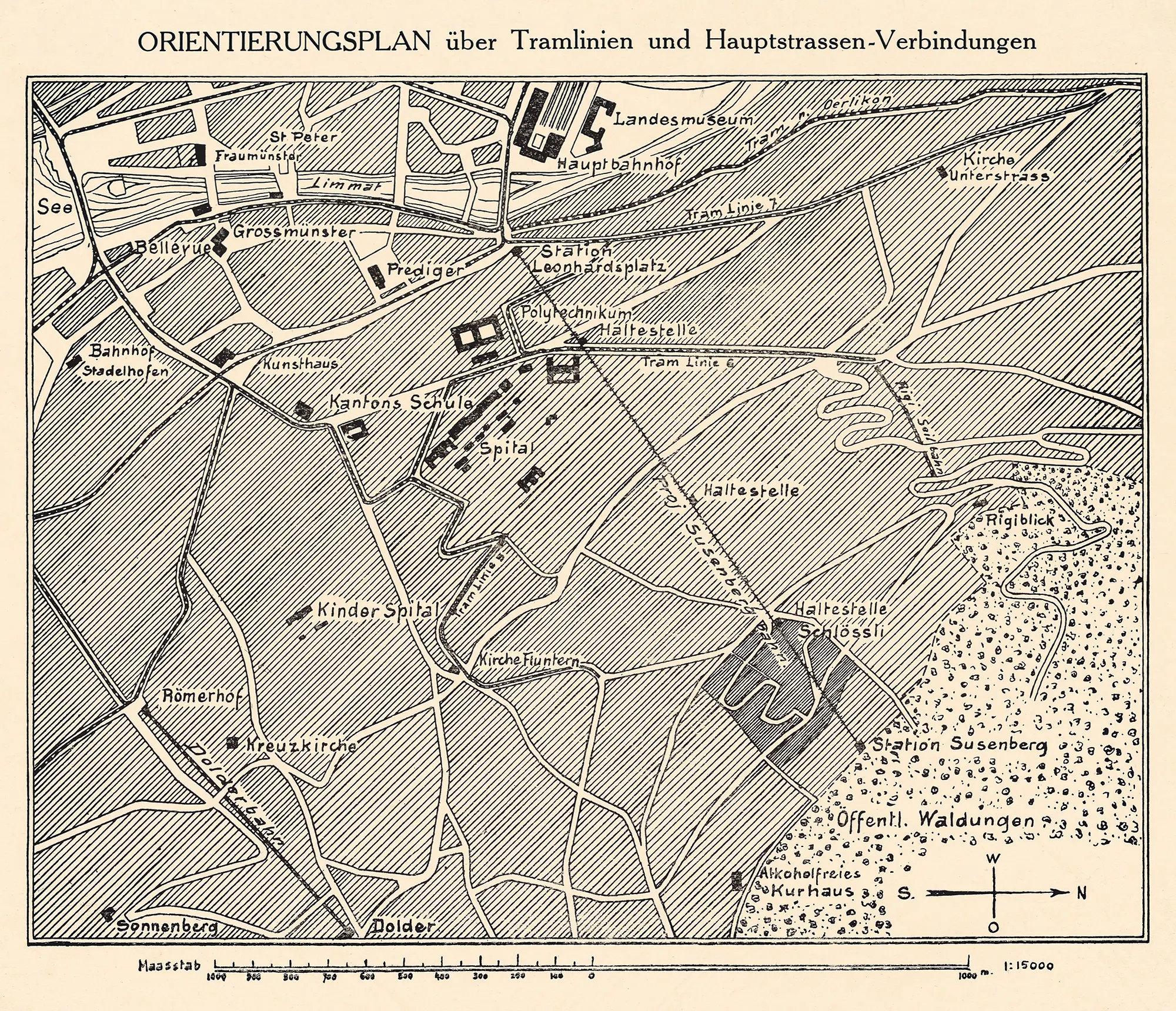

Neben Tourismus und Freizeitkultur gibt es noch einen weiteren Grund, wieso im Zürich des späten 19. Jahrhunderts Seilbahnen gebaut werden: das rapide Wachstum der Stadt. Mit der Industrialisierung, der vermehrten Einwanderung und der Eingemeindung von 1893 wächst die Stadtbevölkerung massiv an. Zählt das Zürcher Stadtgebiet 1850 noch 35'500 Einwohner, sind es 1893 schon 102'000.

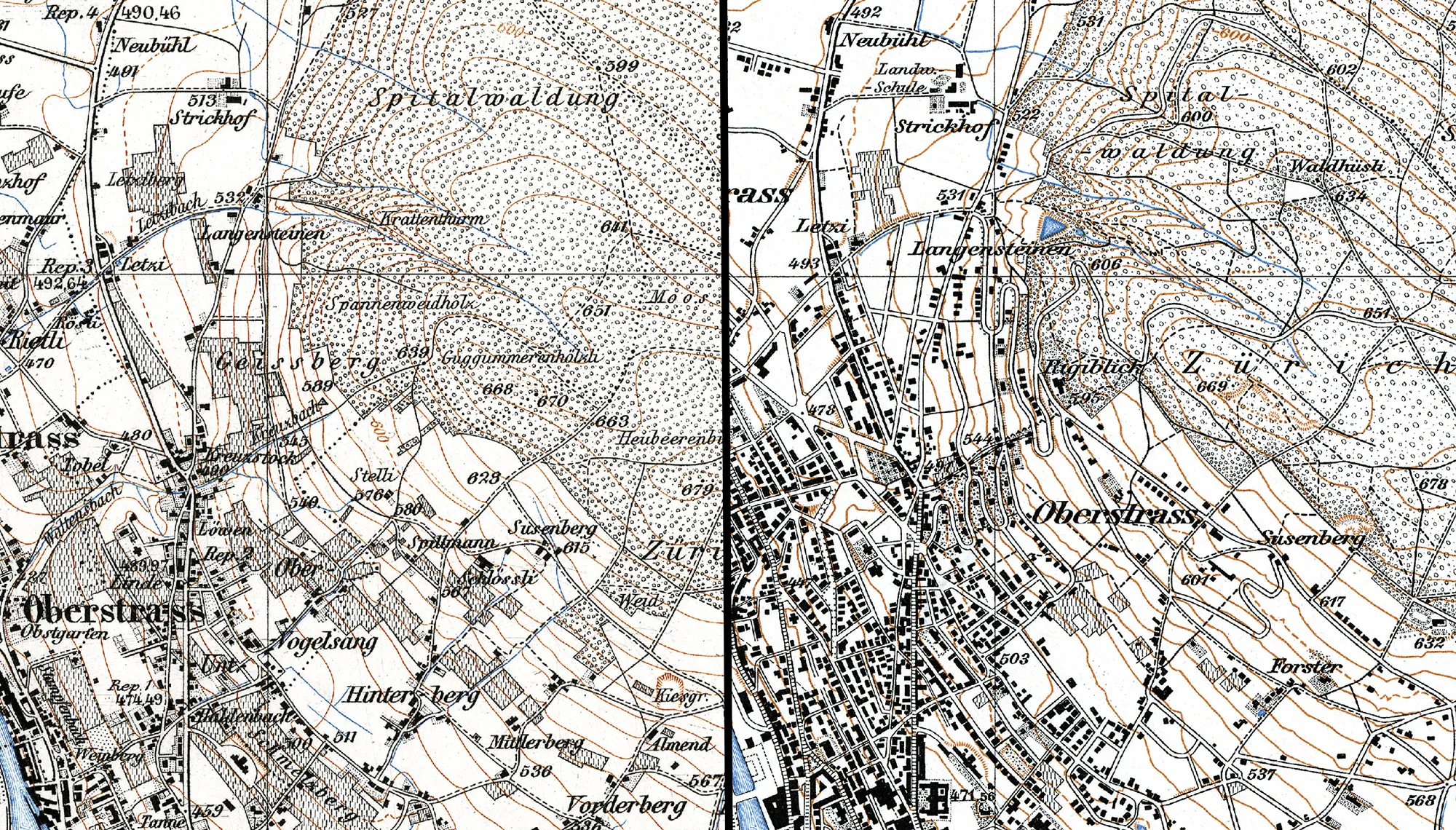

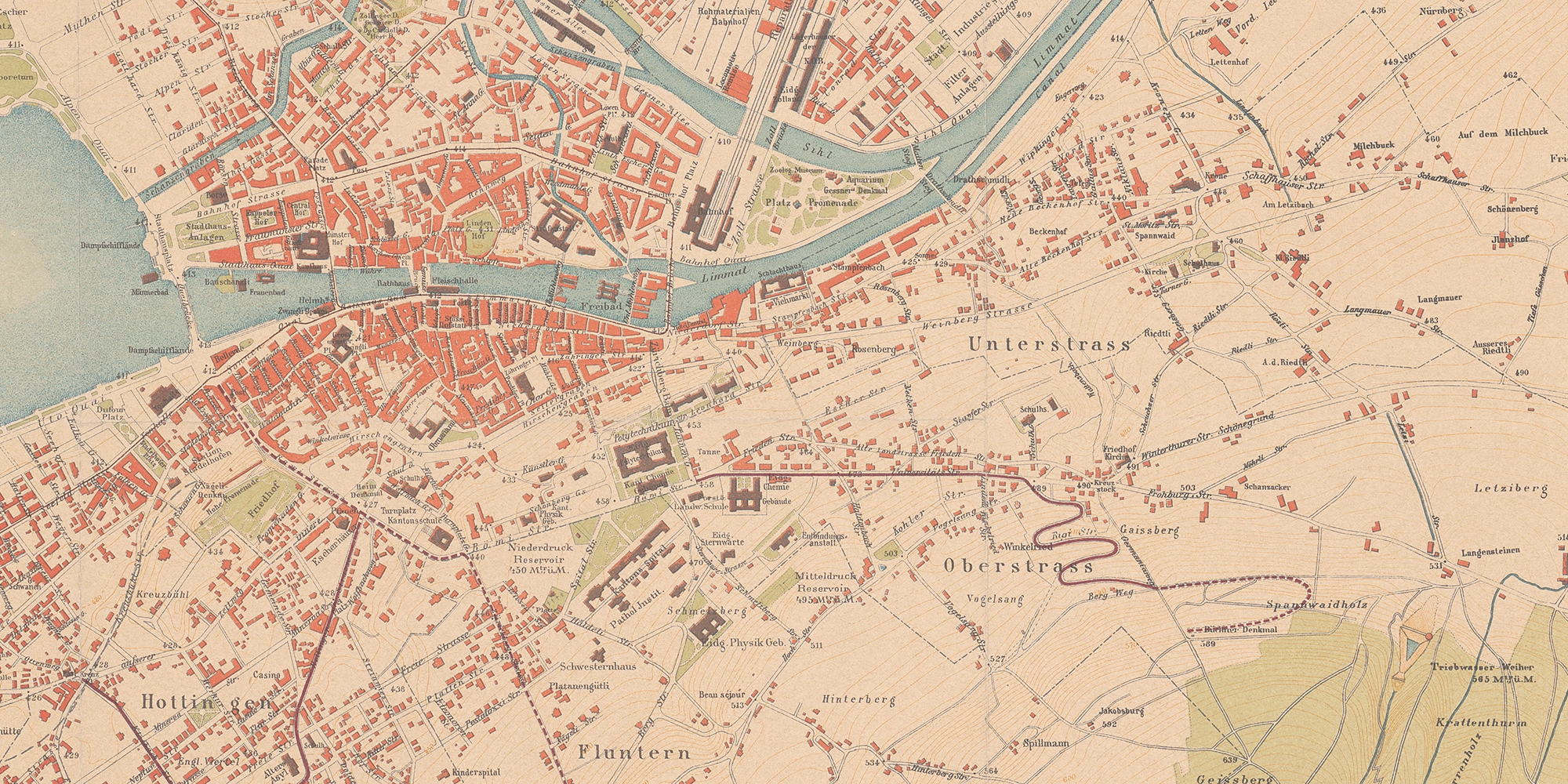

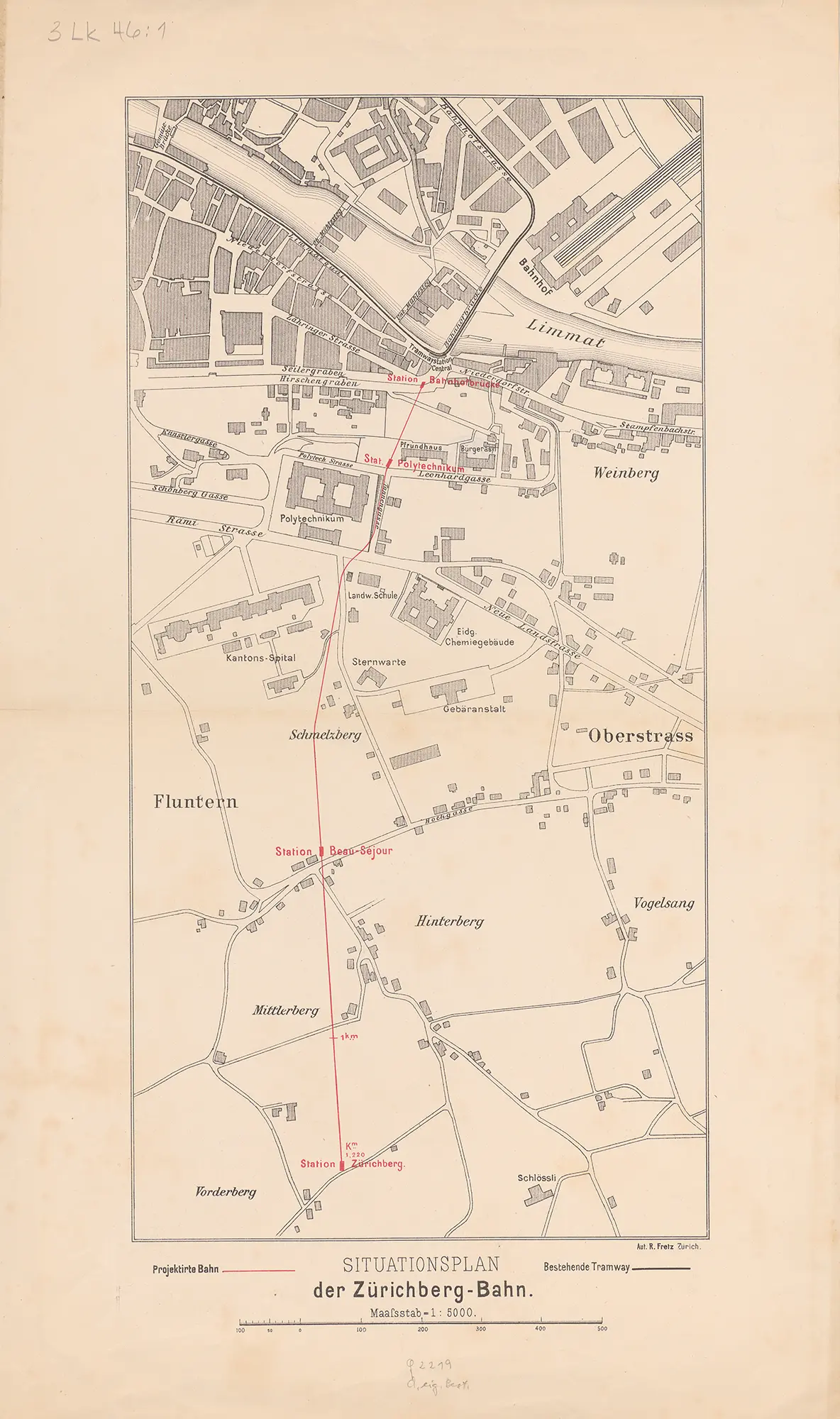

Die Ausdehnung der Stadt erreicht damals auch das am Zürichberg gelegene Gebiet Oberstrass. In den 1890er Jahren erwirbt die Firma Grether & Cie. zwischen der Universitätsstrasse und dem Germaniahügel über 17 Hektaren Land, um dort ein Villenquartier zu errichten. Für die Erschliessung des Quartiers dient die «Seilbahn Rigiviertel», die von 1901 bis 1978 im Betrieb ist.

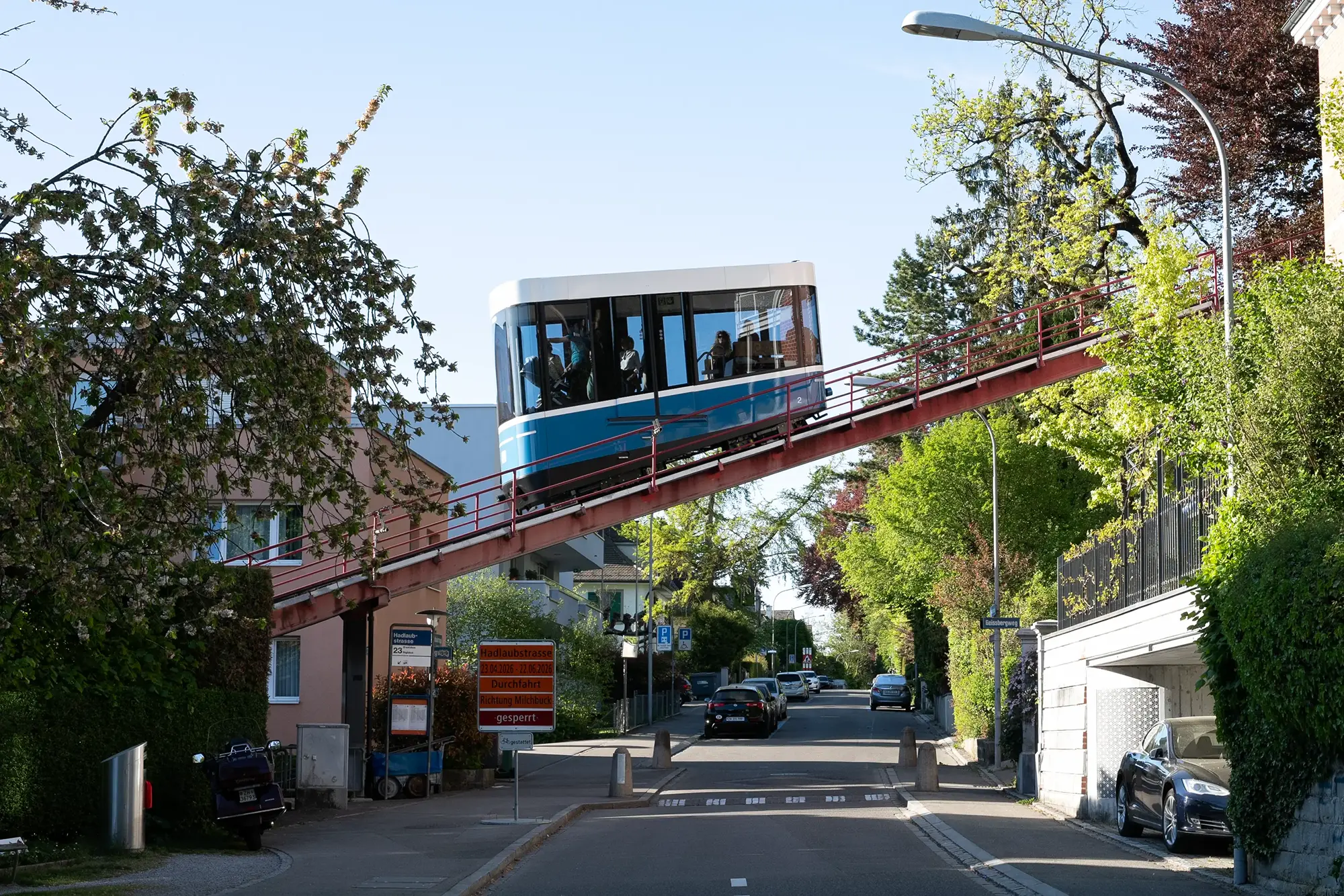

Nach einer umfassenden Sanierung wird die Bahn, nun als Teil der städtischen Verkehrsbetriebe (VBZ), am 29. Mai 1979 unter ihrem heutigen Namen «Seilbahn Rigiblick» als erste vollautomatische Standseilbahn der Schweiz wiedereröffnet. Mit einer Maximalneigung von 36 % darf sie den Titel der steilsten Seilbahn Zürichs beanspruchen.
Event-Seilbahnen – in der Gondel über den Zürichsee
Zielt der (Seil-)Bahnbau im Zürich des ausgehenden 19. Jahrhunderts auf die Erschliessung der umliegenden Höhen, so steht die Stadt Mitte des 20. Jahrhunderts ganz im Zeichen der Event-Seilbahnen, die an den Zürcher Seeufern zu stehen kommen.

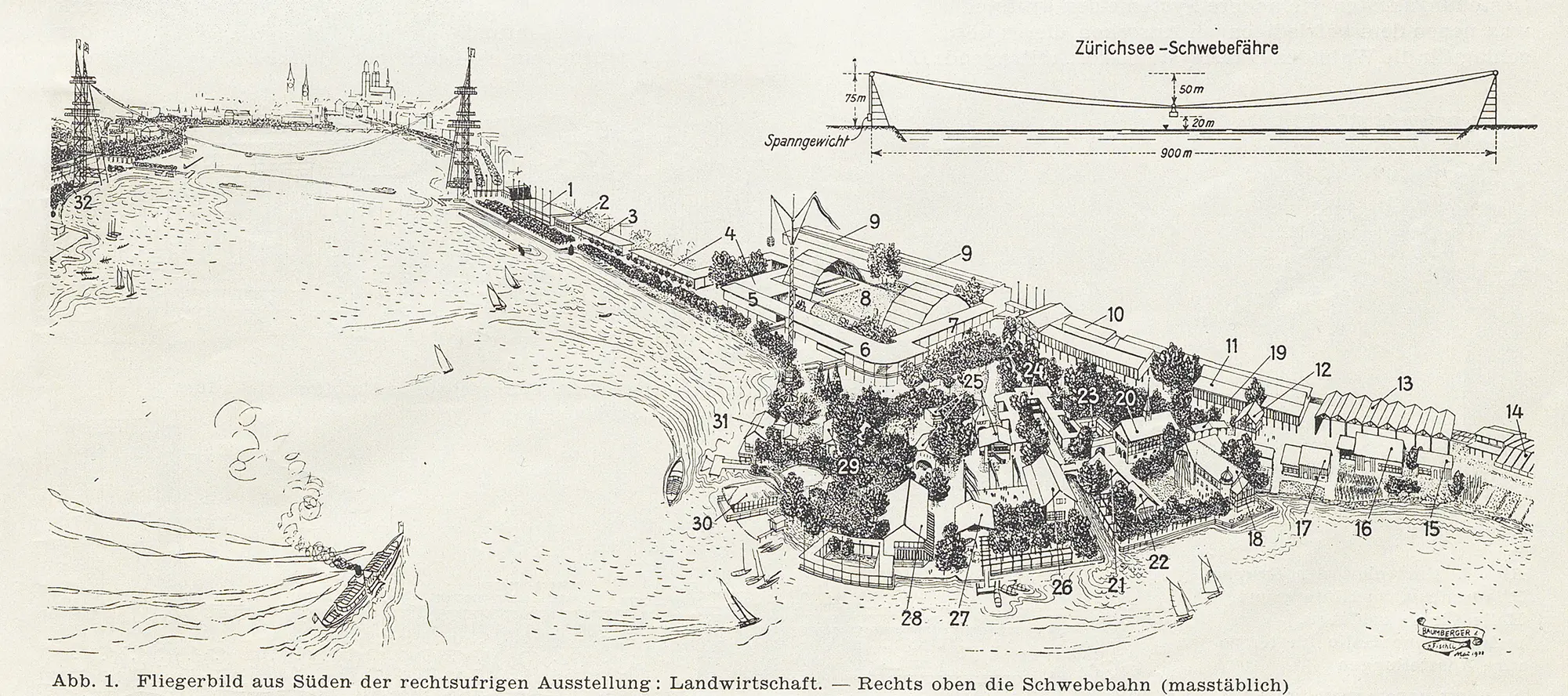

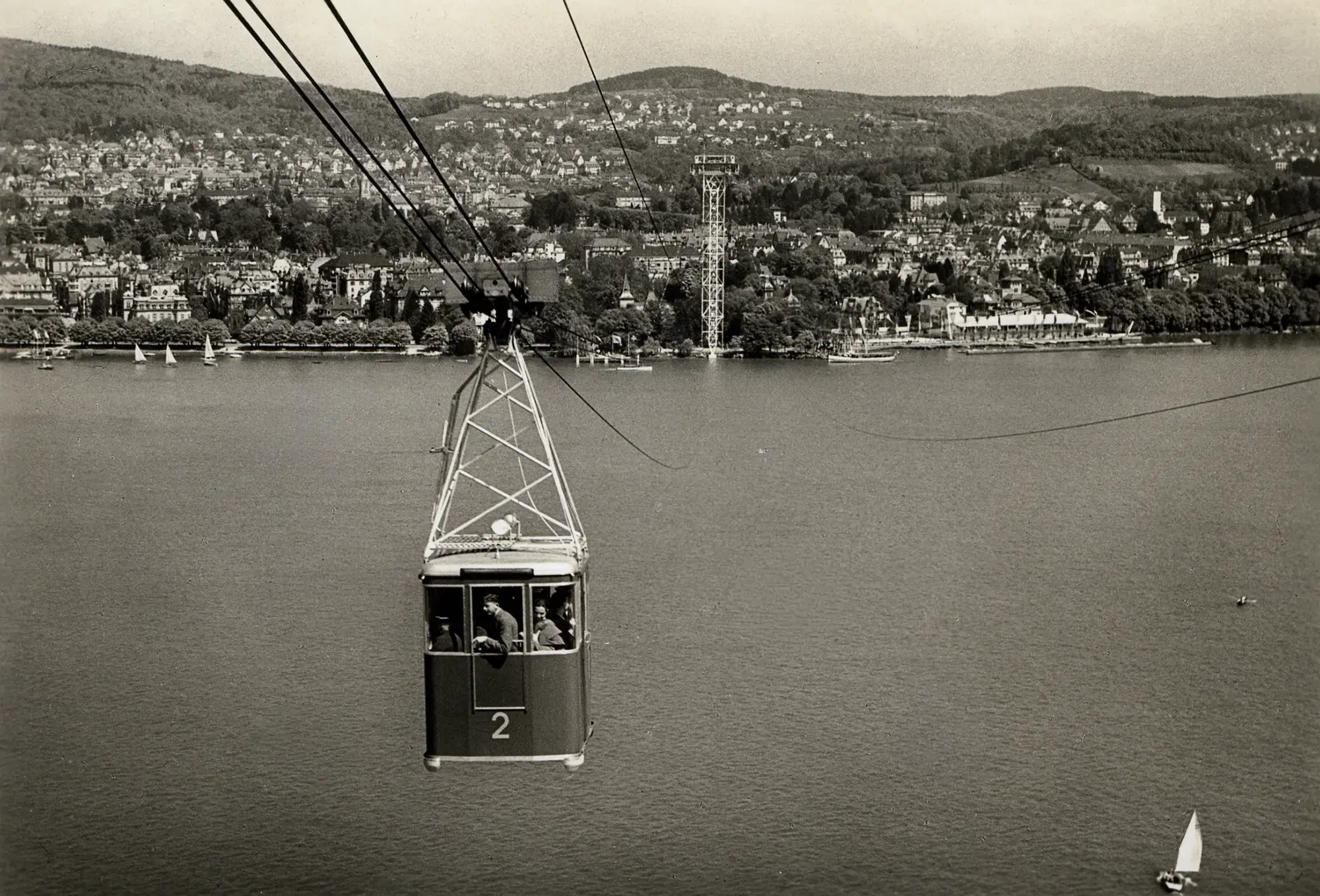

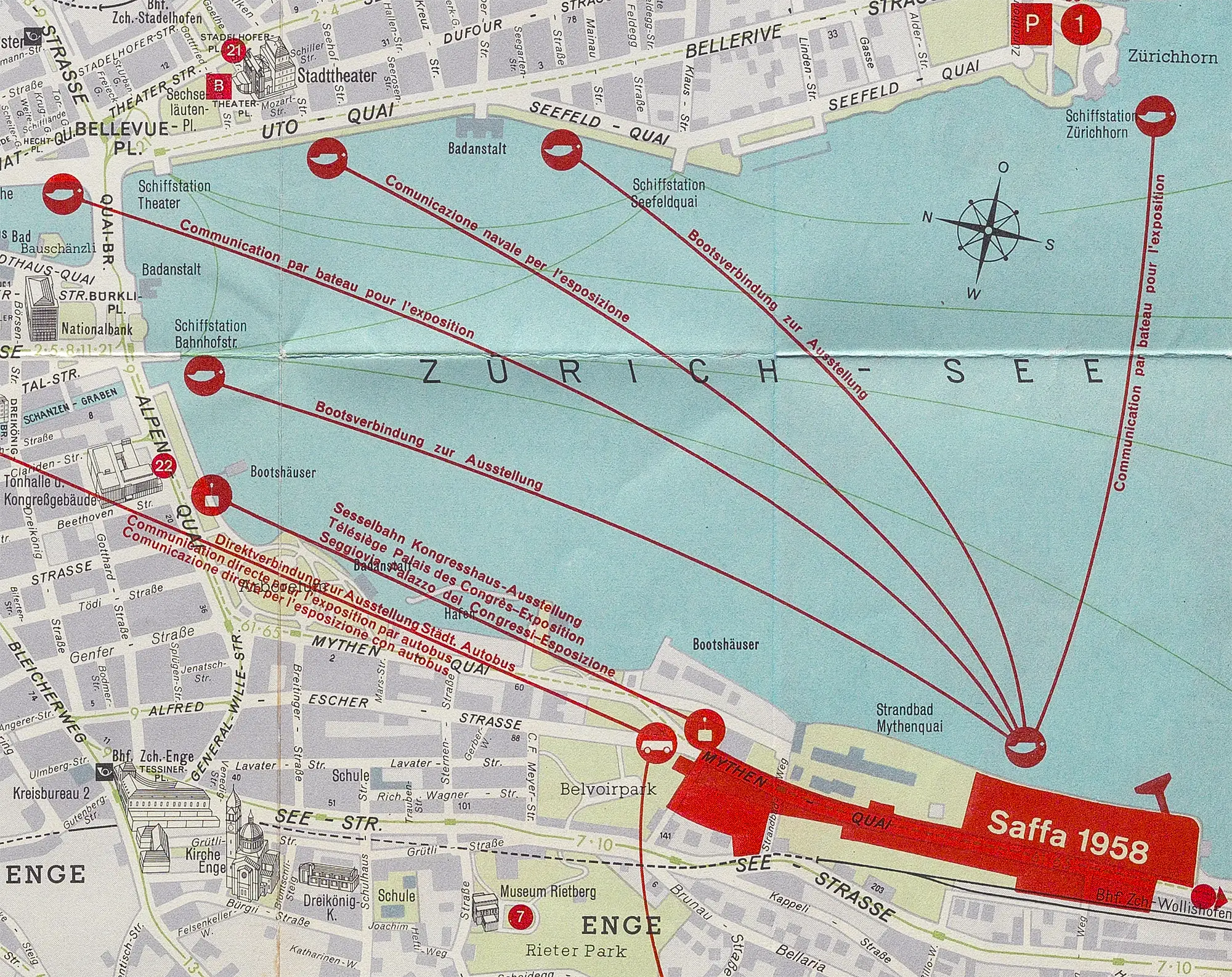

Gleich drei Grossveranstaltungen prunken in diesen Jahrzehnten mit Seilbahnen. Zur Premiere kommt es an der Schweizerischen Landesaustellung, die 1939 in Zürich stattfindet. In zwei Kabinen transportiert die Landi-Seilbahn bis zu 9000 Passagiere pro Tag zwischen dem Hafen Enge und dem Zürichhorn über den Zürichsee. Eine vergleichbare Anlage spannt sich 20 Jahre später an der Gartenbauausstellung 1959 (G59) etwas weiter oben über den See. Diesmal schweben die Besuchenden zwischen Belvoir-Park und Höschgasse über die Wasserfläche. Nicht über, sondern längs des Sees transportiert 1958 eine Seilbahn die Gäste der Schweizerischen Ausstellung für Frauenarbeit (SAFFA). In kleinen Gondeln gelangen diese vom Kongresshaus dem linken Seeufer entlang zum Ausstellungsgelände beim Mythenquai.
Vom Winde verweht: unrealisierte Bahnen
Jahrzehnte nach den drei Eventbahnen, die einst über den Zürichsee schwebten, hätte es 2020 eine Nachfolgerin geben sollen: Zu ihrem 150-Jahr-Jubiläum will die Zürcher Kantonalbank die Bevölkerung mit der «ZüriBahn» beglücken, die fünf Jahre lang zwischen dem Zürichhorn und der Landiwiese verkehren soll. Doch allerlei Probleme bremsen das Projekt aus und 2022 wird es endgültig aufgegeben.

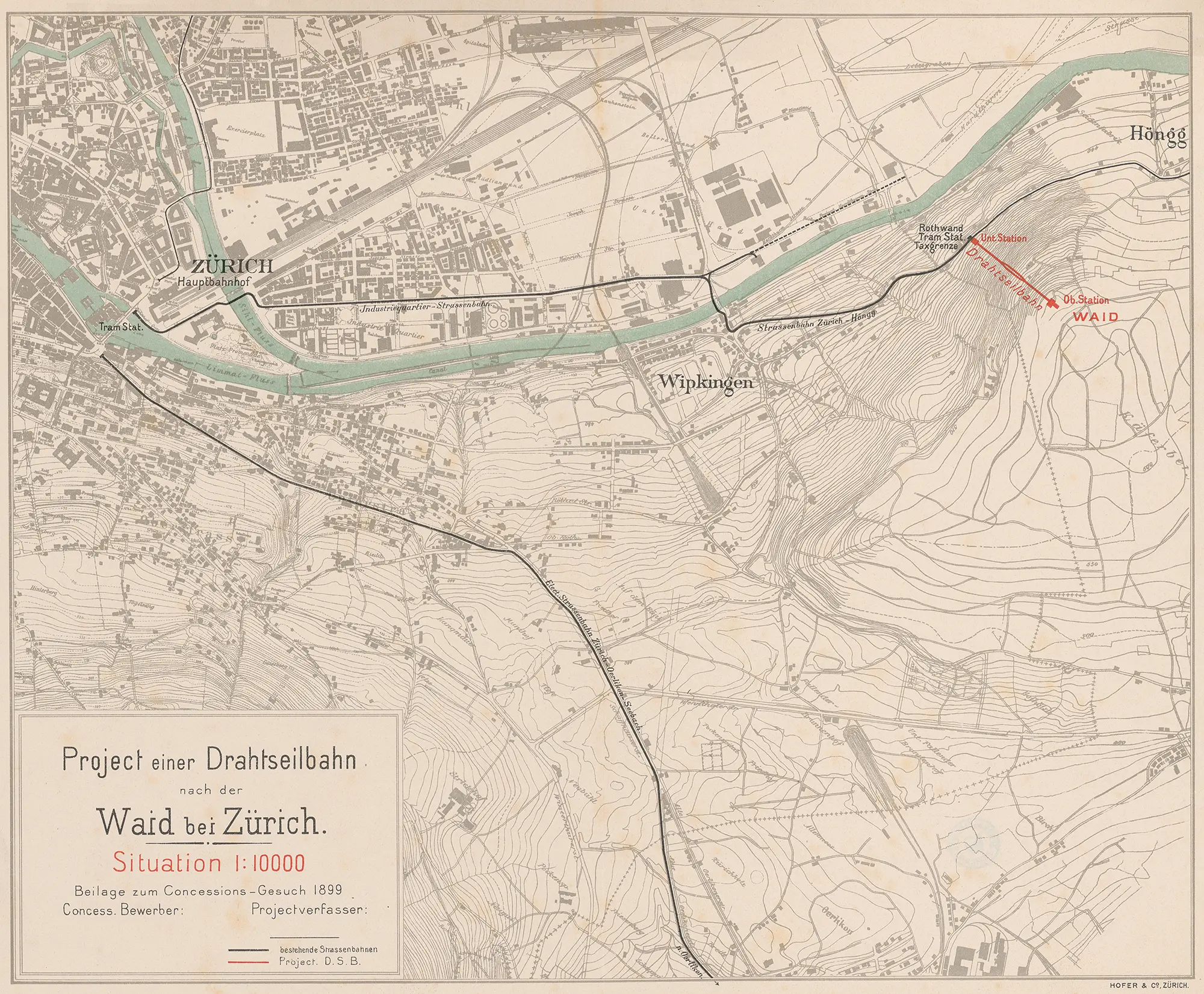

Die ZüriBahn ist nicht das einzige Seilbahnbahnprojekt Zürichs, das unrealisiert blieb. Um 1900 gibt es Konzessionsanträge für Drahtseilbahnen zwischen Central und dem Susenberg oder auf den Aussichtspunkt Waid. Beide bleiben unverwirklicht.

Mitte des 20. Jahrhunderts werden Pläne entworfen, den Uetliberg durch eine Drahtseilbahn vom Kolbenhof oder vom Albisgütli aus zu erschliessen. Für die letztere Strecke wird 1949 sogar ein Konzessionsantrag eingereicht, diesmal als Luftseilbahn. Jedoch scheitern alle Projekte an mangelnden Gewinnaussichten: Aufgrund der bereits bestehenden Bahnlinie ist die Nachfrage nach einer Seilbahnverbindung auf den Hausberg zu gering.
